Generación Distribuida y su Contratación 2da parte


Acudir al centro de atención a clientes con la siguiente documentación.

  • Solicitud de interconexión (Anexo 2).
  • Croquis de la ubicación geográfica de la central eléctrica.
  • Diagrama unifilar de la central eléctrica y centro de carga.
  • Ficha técnica de la central eléctrica y centro de carga.
  • En su caso, copia del último recibo, sin adeudos.
Para solicitudes en baja tensión con generación mayor a 20 KW, concentraciones públicas y media tensión, entregar dictamen de verificación emitido por la Unidad de Verificación de Instalaciones Eléctricas (UVIE), respecto de la instalación de los módulos fotovoltaicos e inversores.
Para solicitudes en media tensión, se procede a la firma del contrato de interconexión. Posteriormente generar la orden de cambio de medidor para la instalación del medidor bidireccional. En los servicios de baja tensión proceder a la formalización de contratos de contraprestación e interconexión y generar la orden de cambio de medidor C0B.
CFE SSB entrega oficio resolutivo al cliente y/o gestor, este servirá para tramitar el Dictamen de Inspección de la Central Eléctrica (Sistema solar fotovoltaico). Cliente entrega el dictamen de inspección de la central eléctrica, emitido por una unidad de inspección aprobada por la CRE a CFE SSB y se procede a formalizar el contrato de contraprestación.

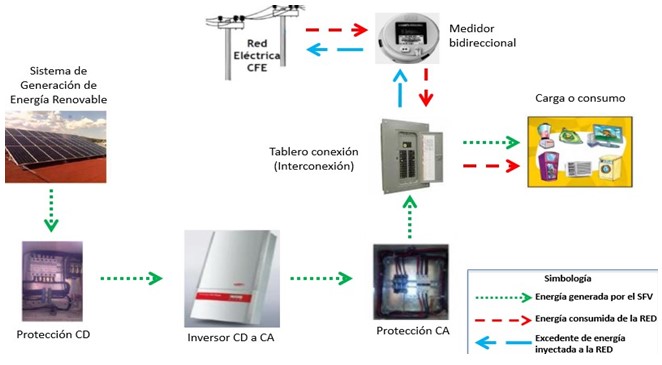

Modelo de interconexión y contraprestación

Modelo de Interconexión y Contraprestación

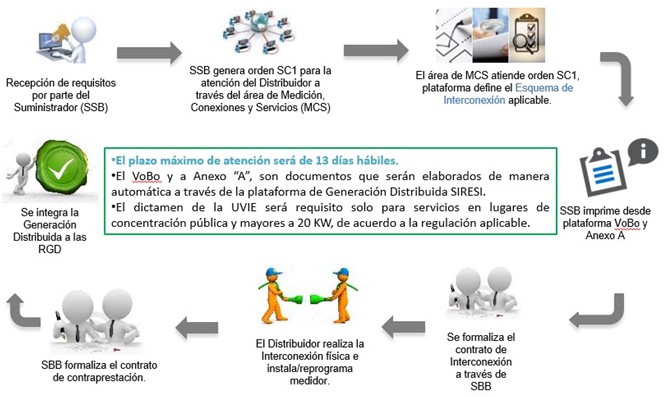

Proceso de atención de solicitud (SIN OPINIÓN TÉCNICA)

Proceso de atención de solicitud SIN OPINIÓN TÉCNICA

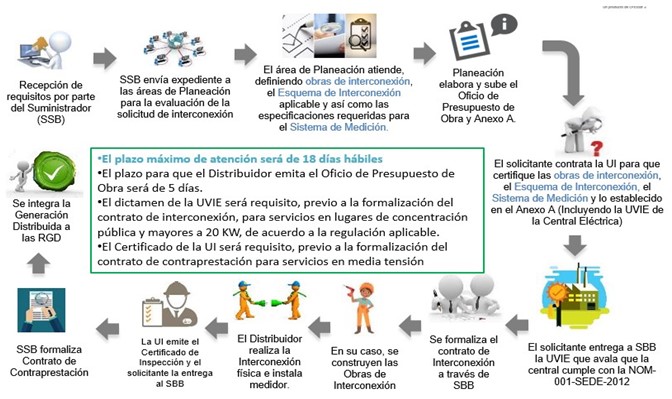

Proceso de atención de solicitud (CON OPINIÓN TÉCNICA)

Proceso de atención de solicitud CON OPINIÓN TÉCNICA

Proceso de atención de solicitud

  • Cuando se trate de una central eléctrica tipo BT nueva y su capacidad de generación sea mayor a 5 kW en sistemas monofásicos (1F-2H) y 10 kW en sistemas bifásicos (2F-3H) y trifásicos (3F-4H).
  • Cuando la central eléctrica se encuentre asociada a un centro de carga y la capacidad de generación sea mayor a la carga contratada del suministro existente.
  • Cuando la central eléctrica se encuentre asociada a un centro de carga y no coincida el número de fases en el punto de interconexión/conexión.
  • Cuando se trate de una central eléctrica con esquemas de interconexión tipo MT1 y MT2 que no esté asociado a un centro de carga.
En conclusión, las energías distribuidas tienen el potencial para el problema de la escasez de energía, su producción misma y hasta tal medida la contaminación. Los organismos de administración energética se han interesado en estas, sus medios de contrato se encuentran disponibles para cualquier régimen interesado desde el proceso de planteamiento hasta la contratación y construcción de estas.
